Представьте ситуацию: ваша команда одновременно ведет десятки проектов, сроки срываются, а исполнители не понимают, за какую задачу браться в первую очередь. Знакомо? Методология Канбан решает эту проблему через визуализацию рабочих процессов.
Канбан помогает командам видеть весь объем работ, контролировать загрузку и устранять узкие места в процессах. Сегодня этот подход применяют IT-компании, веб-студии, строительные фирмы и даже образовательные проекты.
Результаты внедрения: реальные примеры
Эффективность Канбан подтверждают конкретные результаты компаний. Одна из IT-компаний столкнулась с постоянными срывами дедлайнов и невозможностью быстро взять в работу приоритетные задачи. После внедрения методологии срочные заказы стали выполняться за 2 дня вместо 2 недель, а общий цикл разработки сократился с 31 до 18 дней.
Другая компания использовала Канбан для сокращения многозадачности и улучшения взаимодействия между отделами. Результат — ускорение реализации функционала и исключение задач, которые долго оставались незавершенными.
Когда Канбан работает максимально эффективно
Методология показывает лучшие результаты в определенных условиях:
- Типовые проекты с повторяющимся процессом — разработка сайтов, мобильных приложений, создание контента, поддержка продуктов.
- Непрерывный поток задач — когда проекты поступают регулярно, а не разовыми большими блоками.
- Сплоченные команды с взаимопомощью — специалисты готовы подстраховать коллег при возникновении узких мест.
- Приоритет скорости над планированием — важнее быстро реагировать на изменения, чем строго следовать изначальному плану.
Практическое внедрение: пошаговый алгоритм
Рассмотрим процесс внедрения на примере веб-студии, которая столкнулась с типичными проблемами роста.
Исходная ситуация
Студия одновременно разрабатывала более 30 сайтов. У исполнителей накопились незавершенные задачи, проекты задерживались на 1-2 месяца, команда не могла определить приоритеты работы.
Руководство решило оптимизировать существующие процессы через визуализацию.
Шаг 1. Создание визуальной карты процессов

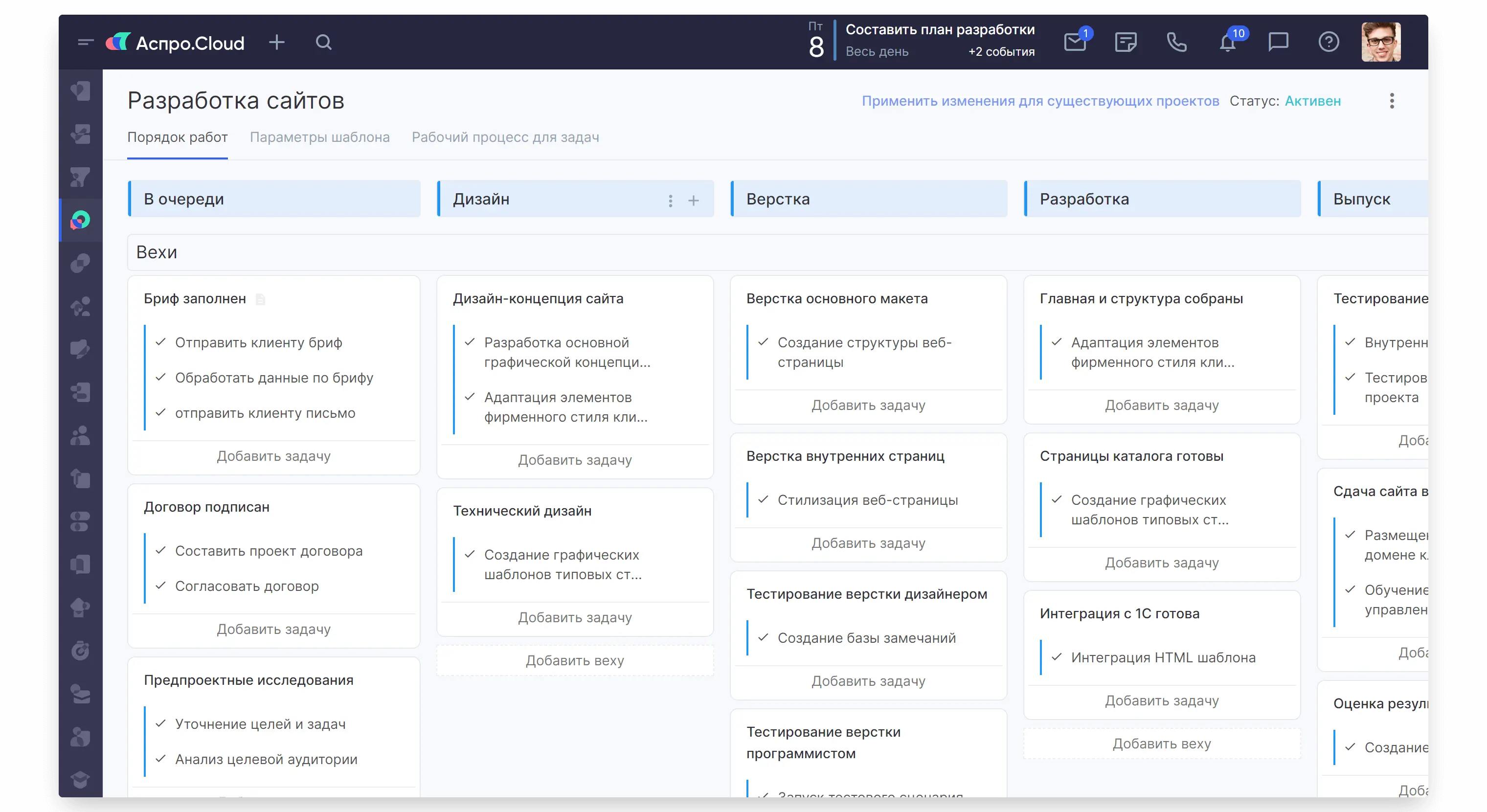

Команда собралась и детально проработала все этапы разработки сайта — от получения заказа до сдачи готового проекта. Каждый этап разбили на конкретные пункты с четкими критериями выполнения.
На основе этой схемы создали цифровую доску проектов с колонками для каждого этапа и чек-листами задач.
Шаг 2. Размещение текущих проектов

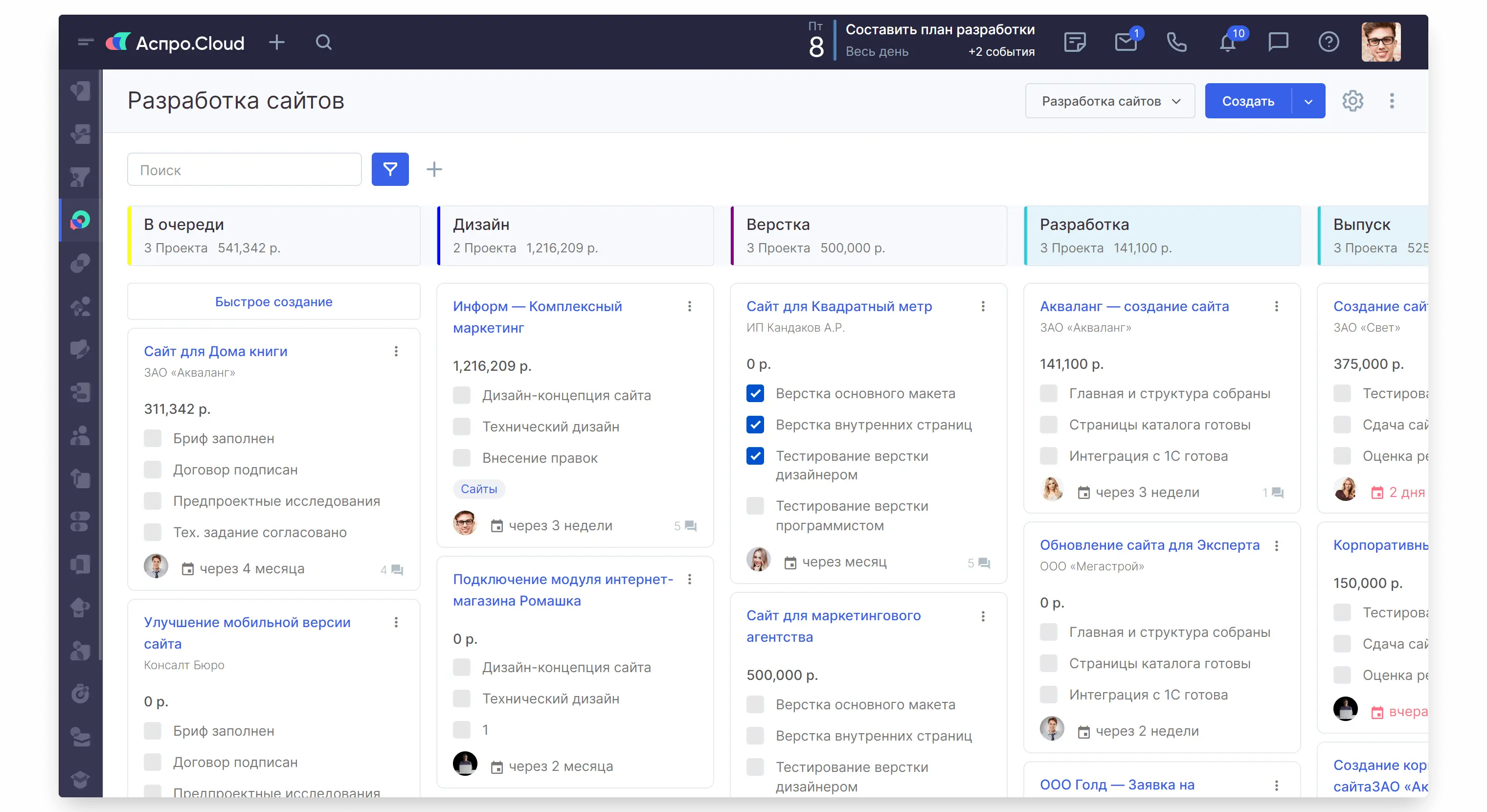

Все активные проекты разместили на доске с указанием бюджета, сроков и текущего статуса выполнения. Сразу стали видны диспропорции в загрузке отделов.
Картина оказалась показательной: несколько проектов застряли на одном из этапов, а на другом этапе одновременно находилось слишком много задач. Это не позволяло довести проекты до завершения.
Шаг 3. Установка лимитов незавершенной работы
Ключевой принцип Канбан — ограничение количества одновременных задач через WIP-лимиты (Work In Progress).
Команда установила правило: каждый специалист может вести ограниченное количество проектов одновременно. Только полностью завершив текущую работу, можно брать новую задачу.
Были установлены лимиты по этапам:
- Начальные этапы (проектирование, дизайн) — до 4 проектов.
- Основная разработка — до 8 проектов.
- Финальные этапы (тестирование) — до 2 проектов.
- Очередь (входящие заказы) — от 4 до 8 проектов.
Если в очереди меньше 4 проектов — это сигнал активизировать работу с новыми заказами. Больше 8 — можно договариваться с клиентами о более поздних сроках.
Шаг 4. Контроль приоритетов
Из очереди в работу идут только самые важные проекты. Очередность можно менять в зависимости от потребностей заказчиков, пока проекты не взяты в активную разработку.
Шаг 5. Адаптация и развитие системы
Бизнес-процессы постоянно эволюционируют. Канбан-доску можно модифицировать — добавлять новые этапы, убирать неактуальные, создавать отдельные доски для разных типов проектов.
Преимущества визуального управления
Канбан-подход дает руководителю полную картину происходящего. Превышение лимитов сразу сигнализирует о проблемах в процессе:
- Проекты застревают на каком-то этапе — нужно выяснить причину.
- Долгие согласования — требуется пересмотреть принципы коммуникации.
- Неравномерная загрузка отделов — необходимо перераспределение ресурсов.
Визуализация помогает команде сосредоточиться на завершении начатых проектов вместо постоянного запуска новых. Результат — сокращение цикла разработки и повышение предсказуемости сроков.
Покажем все возможности Аспро.Cloud для вашего бизнеса
Запишитесь на бесплатную демонстрацию системы от наших экспертов. Проведем короткую онлайн-встречу и покажем, как Аспро.Cloud поможет автоматизировать процессы и повысить эффективность именно в вашем бизнесе.
